Переход с 1С:Документооборот 2.1 на 3.0: что не стоит переносить без ревизии
26.10.2026
26.10.2026
Новая редакция не исправит старые процессы сама по себе. Если перенести в 1С:Документооборот 3.0 все шаблоны, роли, скрипты и доработки без разбора, вместе с нужными данными в системе останутся настройки, которые давно мешают работе. Разбираем, от чего стоит отказаться, что пересобрать и как подготовить миграцию с пользой для бизнеса.
Переход на новую редакцию - не только технический перенос данных. Для руководителей, ИТ-служб и специалистов по документационному обеспечению управления (ДОУ) это возможность проверить, насколько действующие маршруты согласования и правила работы с документами соответствуют реальным процессам компании.
Почему простое копирование старой системы не решает задачи бизнеса
В 1С:Документооборот 2.1 за годы эксплуатации могли накопиться дополнительные настройки, собственные скрипты, устаревшие роли и шаблоны процессов. Часть этих решений продолжает приносить пользу, часть уже не используется. При этом редакции 2.1 и 3.0 различаются архитектурой и подходами к организации ряда механизмов, в том числе бизнес-процессов и прав доступа.
Поэтому переход нельзя рассматривать как обычное обновление, после которого все автоматически заработает по-старому. Нужен отдельный проект: с анализом действующей системы, решением о составе переносимых данных, адаптацией процессов и проверкой результата.
Цель миграции - не воспроизвести 2.1 в новом интерфейсе, а сохранить нужную функциональность и не переносить устаревшую логику, которая усложняет работу пользователей.
Сигналы, что перед миграцией необходима ревизия
Чаще всего необходимость пересмотра становится заметна еще до начала переноса. Обратить внимание стоит на следующие признаки:
Ревизия особенно важна, если компания готовит переход в ближайшие месяцы, пережила реорганизацию либо накопила незавершенные задачи, дубли справочников и неактуальные права доступа. Чем раньше определить состав действительно необходимых объектов, тем проще оценить объем работ перед миграцией.
Что не стоит переносить в 1С:Документооборот 3.0 «как есть»
Не каждый шаблон, созданный в 2.1, нужен в новой редакции. Проверьте историю запусков и выясните, какие маршруты действительно используются. Шаблоны без актуальных задач лучше отдельно оценить и, если они больше не нужны, оставить в архиве старой системы, а не переносить в рабочие списки 3.0.
Справочники тоже нуждаются в очистке. Роли и полномочия, утратившие связь с текущей структурой компании, могут усложнять согласование и распределение задач. Дублирующиеся или неиспользуемые виды документов создают лишние варианты выбора.
С нумераторами нужна особая осторожность: действующие регистрационные номера в 2.1 не следует произвольно менять. Перед переходом определите, какие схемы нумерации продолжают использоваться, а какие можно вывести из эксплуатации, не затрагивая историю регистрации.
При переходе на 3.0 сценарии, построенные вокруг процессов типа «Поручение», необходимо отдельно сопоставить с моделью «Исполнений» новой редакции. Полагаться на автоматическое воспроизведение всей логики поручений и маршрутов рискованно: критичные сценарии лучше пересобрать и проверить.
Отдельного внимания требуют процессы, в которых одновременно обрабатываются несколько документов. Их структуру нужно оценить с учетом возможностей 3.0 и при необходимости переработать, а не переносить без изменений.
Скрипты и нестандартные обработки могут зависеть от объектной модели 2.1. После переноса такие решения способны работать некорректно или потребовать переработки. Поэтому сначала проведите инвентаризацию: определите, какие скрипты поддерживают действующие процессы, какие отчеты нужны пользователям и какие интеграции критичны для работы, например с CRM или ЭДО.
В новую редакцию стоит адаптировать только подтвержденно нужные механизмы. Неактуальные доработки разумнее сохранить в составе архивной системы, а действующие - переработать с учетом штатных возможностей 3.0.
Миграция не должна оставлять сотрудников с задачами, которые невозможно завершить привычным способом. Для активных процессов заранее выберите сценарий: завершить их в 2.1 либо, если это допустимо для бизнес-процесса, запустить заново в 3.0. Возможности просмотра истории и дальнейшей работы с перенесенными задачами необходимо проверить в рамках проекта.
Файлы, хранящиеся в томах, не стоит автоматически копировать физически только потому, что меняется редакция системы. Сначала проверьте, как будет организован доступ к ним из старой и новой базы и какие данные действительно требуется перемещать. Это помогает не выполнять избыточные операции с файловым архивом.
Четыре этапа ревизии перед переходом на 3.0
Сформируйте в 2.1 отчет по шаблонам и проверьте историю запусков как минимум за последние шесть месяцев. Если в компании есть редкие или сезонные сценарии, период оценки стоит расширить - в исходной методике также предлагается анализ за год. По каждому сомнительному шаблону решите, оставлять его, пересобирать или архивировать.
Проверьте виды документов, роли, полномочия и нумераторы. Уберите из плана миграции дубли и неактуальные элементы, но не нарушайте действующую нумерацию и историю регистрации документов. Результатом этапа должен стать согласованный перечень справочников, которые понадобятся в 3.0.
Отдельно проработайте «Поручения», процессы с несколькими документами и скрипты, связанные с активными сценариями. Для необходимых отчетов, обработок и интеграций определите способ адаптации к архитектуре 3.0. Ключевые маршруты следует проверить до начала полноценной работы пользователей.
Определите, что требуется сотрудникам для ежедневной работы в 3.0, а что достаточно оставить в доступной архивной базе 2.1. Завершите либо спланируйте повторный запуск незакрытых процессов. Отдельно проверьте доступ к историческим документам и файлам в томах, чтобы сотрудники не потеряли возможность обращаться к нужным материалам.

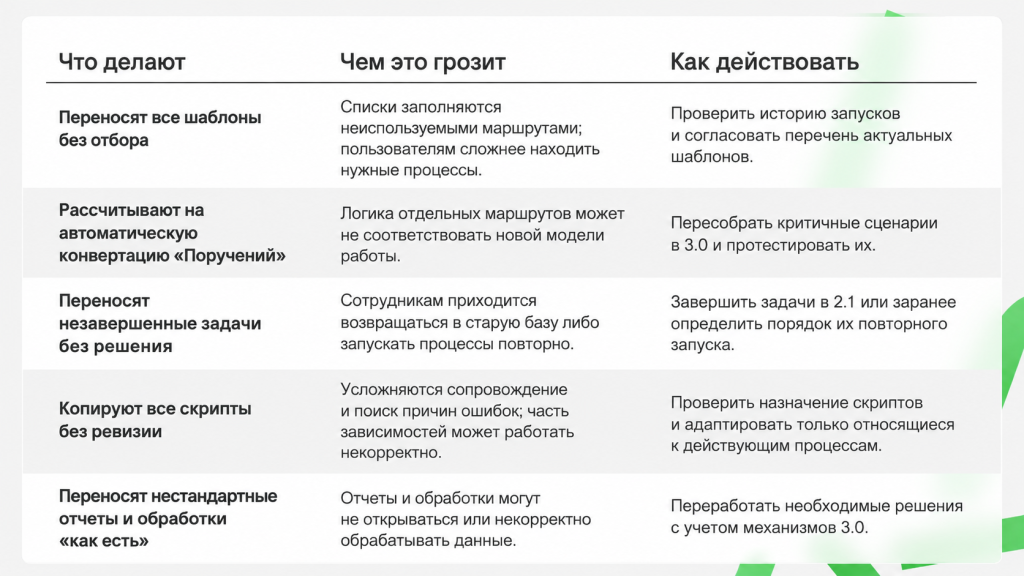

Ошибки при миграции: где возникают риски и как их снизить
Даже технически успешный перенос может оставить бизнесу неудобную систему. На практике важно предупредить не только ошибки загрузки данных, но и проблемы в ежедневных сценариях работы.

Точный состав работ зависит от того, какие механизмы использует компания. Поэтому решения о переносе, переработке или архивировании лучше принимать после аудита, а не по принципу «перенесем все на всякий случай».
Когда стоит подключить специалистов по внедрению
Внешняя экспертиза особенно полезна в ситуациях, когда переход затрагивает не только типовые настройки, но и сложившуюся за годы работы логику компании:
Главный вывод: переносить нужно ценность, а не все накопленное
Результат перехода измеряется не количеством перенесенных шаблонов и скриптов, а тем, насколько понятной и работоспособной стала система для сотрудников. Предварительная ревизия помогает не тратить ресурсы на адаптацию ненужных механизмов и сосредоточиться на действительно важных процессах.
В некоторых случаях создание отдельных сценариев заново в 3.0 оказывается целесообразнее, чем попытка сохранить каждую старую настройку. Но это решение нужно принимать по итогам анализа конкретной системы, а не считать универсальным правилом.

Статья была полезной?
Больше практических материалов по автоматизации и работе с 1С - в Telegram-канале Диалог ИТ: t.me/dialog_it. Публикуем новости, экспертные статьи и анонсы мероприятий.
Планируете переход с 1С:Документооборот 2.1 на 3.0? Специалисты Диалог ИТ помогут оценить действующие процессы и доработки, определить состав работ и подготовить подход к миграции, который учитывает задачи бизнеса.
Обсудить ваш проект: +7 (812) 317-00-07 · it@dialogit.ru · www.dialogit.ru
Мы с радостью ответим на ваши вопросы
